国电锅炉安全阀消声器安装布置施工方案说明?
国电锅炉安全阀消声器安装布置施工方案说明?
锅炉安全阀消声器工程概况:
国电建投某能源有限公司布连电厂一期工程,2×660MW超超临界#2机组锅炉连云港市宏庆电力设计制造。该锅炉安全阀消声器的安装为660MW国产燃煤空冷发电机组,锅炉为超超临界参数变压运行直流炉,单炉膛、一次中间再热、采用前后墙对冲燃烧方式、平衡通风、固态排渣、全钢悬吊结构Π型锅炉、紧身封闭燃煤锅炉。
设备简介:为了防止蒸汽压力超过规定值,确保锅炉安全运行,在锅炉上采用可调式安全阀,分别布置在再热器出口延伸段管道(左右各2个)上,其相配的总共有4个消声器。

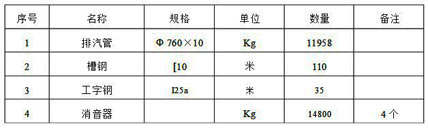

工程量:再热器出口安全阀排汽管道。
锅炉安全阀消声器施工方法:
根据设备结构特点和管道现场布置情况,管道采用地面组合和散件高空安装的方法。①首先对管道和附件设备进行清点检查编号,检查厂家设备缺陷。②再用压缩空气对管子进行吹扫干净并且封好口。③对合金钢材质的管子和附件必须先进行光谱分析。④根据管道图纸设计进行支吊架配置。

用80t塔吊将管子吊起,按照管道的布置从相应的开口处穿入安装位置进行临挂。排汽管道安装时的实际位置需要考虑连接安全阀管道的膨胀量。对管口打磨干净后进行管子对口焊接。管子安装好后进行支吊架的安装和调整。排汽管偏装疏水盘统计表。
锅炉安全阀消声器施工工艺要求:
⑴设备到场后,施工人员应对管子、管件和管道附件外观质量进行检查,其表面应无裂纹、撞伤、夹渣、压扁、砂眼、重皮等缺陷,凹陷深度不得超过1.5㎜。
⑵用压缩空气对管子内部进行吹扫,使其内无杂物(尘土、锈皮、积水、金属余屑等)吹扫后及时进行封口。 ⑶坡口打磨应符合设备图纸要求,管口10~20mm范围内外应打磨光洁。
⑷对口时应注意避免错口和折口现象产生。
⑸在支吊架安装时应严格按图纸要求进行施工,严禁错装、漏装。
⑹支吊架安装位置、数量、形式、偏装值和方向必须符合设计要求,调整后必须紧固连接件。
⑺在施工时,应按要求,规范,详细做好原始记录。
